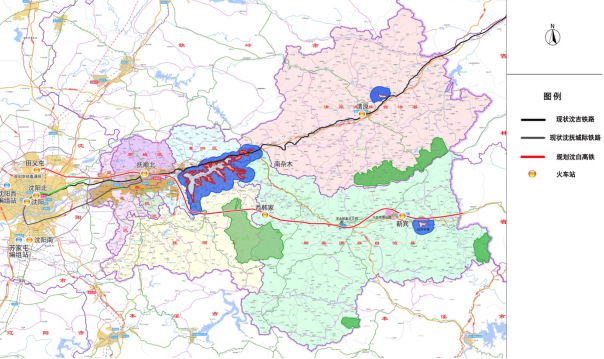

沈白高铁项目是国家《中长期铁路网规划》中的重大项目。于2021年6月20日全线开工建设,现全线征地拆迁和三电迁改工作相对滞后,已严重影响了主线工程建设进度。受市铁建办委托,我集团负责对沈白高铁抚顺段三电及管网迁改工程提供全过程管理咨询服务。
一、三电及管网拆迁量核实工作进展情况
中国铁设编制的可研报告中,涉及抚顺段的三电及管网迁改量分别为789处,总迁改资金36772万元。
经国咨集团项目管理分公司会同市、县(区)铁建办、产权单位、主线施工单位共同现场调查确认,地上涉及到的三电迁改工程已基本清晰,与可研报告和初步设计的数据有较大差异,现统计并已经中国铁设确认迁改工程共计323处,其中:电力迁改182处(对应109项工程)、通信迁改141处。随着主线工程的进度,未来可能还要少量增加。
地下管网的迁改需根据高铁主线施工进度随时进行核实,目前已经中国铁设确认的43处,其中:7处输油管线,29处自来水管线、 3处供热管线,4处燃气管线。
二、三电及管网迁改工程的规划工作进展情况
根据三电及管网迁改工程的实际情况,结合市政府苏丹副秘书长召开会议确定“部分简单迁改工程可在施工完成后统一办理规划审批手续”的精神,目前三电及管网迁改工程需要事先确定规划路径的共计74处,其中电力迁改工程39处,通信迁改工程3处,地下管网32处。其余可在完成迁改后补办规划审批手续。
针对需要事先确定规划路径的74处三电及管网迁改工程,国咨集团已确定规划路径的共计35处(待市、县规委会审议),其中电力迁改工程31处,通信迁改工程3处,地下管网1处。
三、三电及管网迁改工程的方案报审及论证情况
国咨集团咨询工作组已组织专家对迁改工程的方案及初步设计论证的有150处,其中:电力迁改工程121处,通信迁改工程22处,地下管网7处(自来水5处、石油管线2处),具体如下:
1、电力迁改工程
电力设计部门已报审的迁改方案共108处、初步设计77处;
国咨集团咨询工作组已组织专家对迁改方案论证108处,初步设计论证77处。
国咨集团咨询工作组已出具审查意见书6项(12处)。
2、通信迁改工程
中移建设已报审的迁改方案共22处;
国咨集团咨询工作组已组织专家对迁改方案论证22处。
国咨集团咨询工作组已出具审查意见书0项( 0处)。
3、地下管网迁改工程
各产权单位已报送迁改方案7处,其中:自来水5处、石油管线2处;
国咨集团咨询工作组已组织专家对迁改方案论证7处,其中:自来水5处、石油管线2处;
国咨集团咨询工作组已出具审查意见书2项(2处)。
4、迁改工程施工图设计
产权单位已按审查意见完成施工图设计的有132处,其中:电力迁改工程111处,通信迁改工程20处,地下管网1处。
四、三电及管网迁改工程开工进展情况
截止2021年12月15日,国咨集团已组织设计部门向施工企业技术交底102处,其中:电力迁改工程64处,通信迁改工程35处,地下管网1处。
现已完成迁改工程共27处,其中:电力迁改工程4处,通信迁改工程22处,地下管网1处。
五、2021年底前需完成的三电及管网迁改工程的进展情况
根据京沈公司抚顺指挥部和主线各施工企业的要求,2021年底前需完成的三电及管网迁改工程共有42处,其中电力迁改21处(确定无需迁改2处,剩余19处)、通信迁改20处、地下管网迁改1处,具体如下:
1、电力迁改工程
电力迁改工程共19处,已完成规划路径15处,方案及初设论证14处,完成施工图设计16处,完成设计交底 16处(其中1处施工单位已进场,15处待征拆完成即可进场施工)。
另外3项未完成施工图设计,1处正在寻找用户(待电力设计院与中铁十七局沟通后,即可开展施工图设计);2处为新宾站场,暂不影响高铁主线施工。
2、通信迁改工程
通信迁改工程共20项,已完成规划路径2处,方案及初设论证0处(需后补),完成施工图设计20处,已竣工17处,施工单位已进场施工3处,预计12月20日前完成。
3、地下管网迁改工程
地下管网迁改工程1处,即辽河油田输油管线,现已完成迁改加固方案论证,施工图设计已完成,正在进行预算编制工作。计划于2021年12月25日进场施工。
4、存在问题
尚有15项电力迁改工程受征地拆迁影响,施工单位未进场施工,正在督促县区政府配合征地。
